Harmonogram prac kanalizacyjnych Stara Wieś

Referat Inwestycji udostępnia przekazany od Wykonawcy zaktualizowany Harmonogram prac kanalizacyjnych w m. Stara Wieś.

Harmonogram jest orientacyjny, może ulec zmianie.

Za utrudnienia przepraszamy.

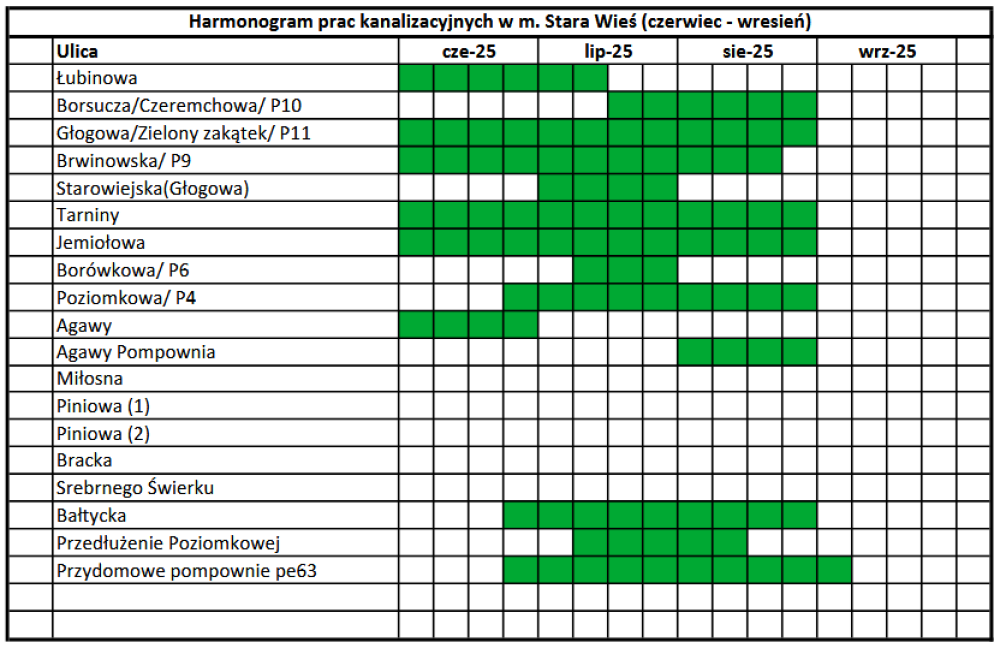

  • Screenshot 2025-06-05 at 09-59-15 Webmail Harmonogram prac kanalizacyjnych Stara Wieś.pdf
